活动隔断行业资讯最新文章
相关文章
活动隔断工程解决方案
联系我们

金利仕活动隔断
全国统一咨询热线:
13533177889- 电话:0757-85625003
- 电子邮箱:jinlishi@139.com
- 地址:广东省佛山市南海区里水镇河村石荣工业区二横路2号
- 更多
活动隔断工程安装流程时间分析
发布时间:2014-03-25 10:59:42
据了解,很多需要做活动隔断的用户都会提问,活动隔断一般什么时候安装的,是怎样的一个流程,今天活动隔断小编为您浅谈隔断工程从开始到安装完工的一般流程化。让用户更加的清楚明白,放心的选择隔断产品和安排整个安装工程的进程。
1.一般接到工程信息,需要提供现场精确图纸给活动隔断制造方,进行现场图纸的设计以及到现场重复勘查以确认最终活动隔断安装制造尺寸,然后备料,这一阶段一般用时两到三天可以完成。
2.道轨配件运输及放线,一般用时2天可完成。
3.钢结构安装及藏板间制作,一般用时28天。
4.安装道轨一般用时20天。
5.门板的组装一般用时18天。
6.门板进场一般用时2天。
7.门板吊装及调试用时4天。
8.操作培训用时2天。
以上为参考数据,一般工程以实际情况为准。

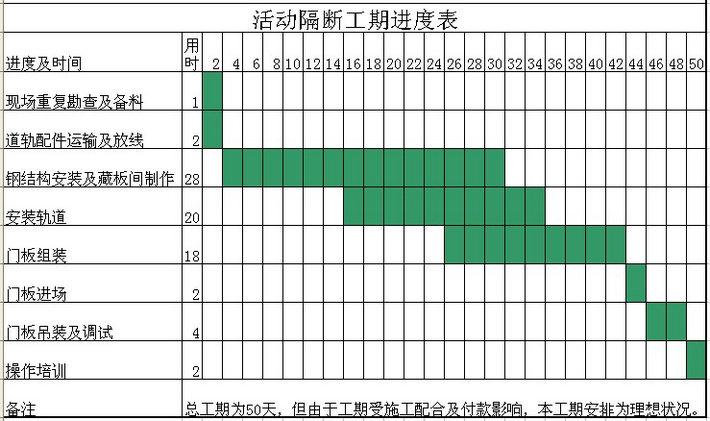

附活动隔断工期进度表:
活动隔断工程图片分享
喜欢这篇文章吗?那就点击按扭分享她吧!
